一、施工概述
由我單位承建的12區伴生氣集輸及脫硫工程中8區管線改造部分,從三號聯合站接引至8-5站內的新建DN150天然氣管線,根據施工進度需要,需在三號聯辦公樓外西南側的空地處,與三號聯至8-3計轉站的DN150伴生氣管線動火連頭,故需進行動火作業。
二、工程目標
保證該工程動火作業,安全高質完成。
三、 編制、實施HSE計劃書應達到的目的:
1、依據HSE方針、目標和承諾,在項目開工前,對項目施工的HSE管理進行總體策劃,并通過HSE計劃書的編制與實施,以確保HSE目標的實現
2、 HSE計劃書的適用范圍
本計劃書適用于本動火作業的HSE管理
四、施工工序及HSE要求:
(一)施工工序
1、施工作業面嚴格控制在劃定范圍內,清除用火周圍易燃物。
2、施工區域內的可燃?xì)怏w濃度低于安全之下限5%后開始進行動火作業。
3、進入場區人員穿戴防靜電工作服,勞保佩帶整齊。
4、進入場區設備佩帶防火罩。
5、施工現場設安全監護人。
6、具體施工方案:
①與采油三廠集輸隊等相關部門結合,現場進行待連頭管線的確認工作。將三號聯至8-3計轉站的已建DN150伴生氣管線在8-3計轉站內放空火炬進行泄壓放空。
②施工前,用可燃?xì)怏w檢測儀檢測施工區域內的可燃?xì)怏w濃度低于安全之下限5%。

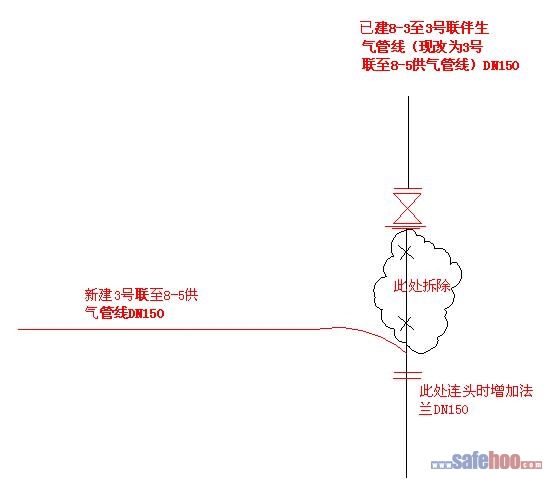

③將三號聯至8-3計轉站的已建DN150伴生氣管線在連頭點,先采用砂輪機將管線切斷處的管壁打磨薄,然后采用鋒鋼鋸將切改點處的管線鋸斷,鋸斷的位置如上圖所示。
④在鋸斷的管線的兩端管口分別采用黃油封堵,封堵完畢用可燃?xì)怏w檢測儀,檢測被封堵管口內的可燃?xì)怏w濃度,檢測合格后在管口焊接DN150法蘭。
⑤管口兩端DN150法蘭焊接完畢后,將封堵的黃油從管口清出,然后使之分別與閥門和新建3號聯至8-5供氣管線連接。法蘭連接完畢后,防腐埋地。
⑥氧氣乙炔瓶的擺放間距為5m,距離明火的距離為10m。
⑦盡量加大管道預制化程度,減少站內現場焊接的工作量,從而確保施工質量和動火安全。
⑧ 現場設置警戒帶?,F(xiàn)場準備正壓呼吸器2套。
?
(二)HSE要求
1、施工作業面嚴格控制在劃定范圍內,清除用火周圍易燃物。
2、施工區域內的可燃?xì)怏w濃度低于安全之下限5%后開始進行動火作業。
3、進入場區人員穿戴防靜電工作服,勞保佩帶整齊。
4、進入場區設備佩帶防火罩。
5、施工現場設安全監護人。
?
機場北站高支模安全專項施工方案
電纜隧道換乘通道安全施工專項方案
滑坡段土石方安全專項方案專家論證
上海某風電安裝施工方案
滑坡處理安全專項施工方案
滑坡治理施工方案
高邊坡錨桿框架梁防護施工專項方案
井下明槽段施工方案
拆除工程施工方案
復工復產安全生產工作方案
雨季施工措施專項方案
重大安全風險管控措施工作方案
塔吊基礎施工方案
安全文明專項施工方案
夜間施工安全專項方案
施工臨時用電安全專項施工方案
